施工要求
1、先放空水库或将库水位降至灌浆部位以下,再灌浆施工,并做好灌浆各项记录。
2、洗孔;灌浆前应对孔壁、孔底及裂缝进行冲洗,采用风水联合冲洗方法,水压力不大于本段灌浆压力的75%,时间以孔深浅确定,直到回清水为止。
3、维幕灌浆;①采用孔内循环法,自上而下或自下而上分段灌浆,最后全孔灌注。分段灌浆时,要在遭浆段以上Oo5m处加胶塞封堵。通过论证,也可采用小口径钻孔孔口封闭灌浆法;⑨坝体内灌浆长度,一船5nt左右较好,孔深不超过8m时,可全孔一次性灌注;⑧灌浆压力按设计控制,但要低于抬动试验极限压力,一般控制在0.2MPa——0.4MPa。
4、坝面固结和追踪灌浆;①在孔内预埋注浆管,孔口管周围用干硬性水泥砂浆填堵,采用内径20mm钢管,长50cm,插入孔内40cm,外露5Cm“10Cm,管头要加工丝扣,以便与输浆管连接;⑦采取一组四孔并联灌浆法,也可单孔或两孔一起灌注。对坝后漏水处重点孔位要采取单孔重点灌浆。灌浆压力按设计控制,一般采用0.2MPa——0.25MPa。
5、浆液的浓度;灌浆时应遵循由稀到浓的原则,根据压水试验逐级改浓。坝体当注入浆量大于30L/min时,可越级变浓。当某一级浆液灌注400L以上,而灌浆压力和吸浆量均无明显改变时,可改浓一级浆液灌注。浆液水灰比一般采用重量比8:1、5:1、3:1、2:1、1.5:1、1:1、0,8:1、0.6:1、0.5:1九个级别。根据设计,必要时还可掺和粉煤灰、砂于、石英粉、铝粉等。在灌浆过程中,浆液要每隔一小时测定一次比重。
6、灌浆时要分2-3序灌注,同时一定要进行复灌。在设计压力下,当吸浆量不大于O.4L/mio时,再续灌30分钟即可结束。
7、灌浆孔封孔;帷幕灌浆时,竖孔封孔采.用机械导管法,用1:2水泥砂浆从孔底向上逐渐提升封填密实;坝面固结灌浆水平孔封孔,采用低水灰比1:2水泥砂浆人工填堵捣实。封填材料最好用膨胀水泥砂浆。
三、截渗墙技术
截渗墙为临河截渗。其作用是加固堤防,降低大堤浸润线出逸点,确保大堤安全。
截渗墙技术分为两种:
一种是水泥土截渗墙其造价最低;
一种是混凝土截渗墙,其造价较水泥土截渗墙略高。

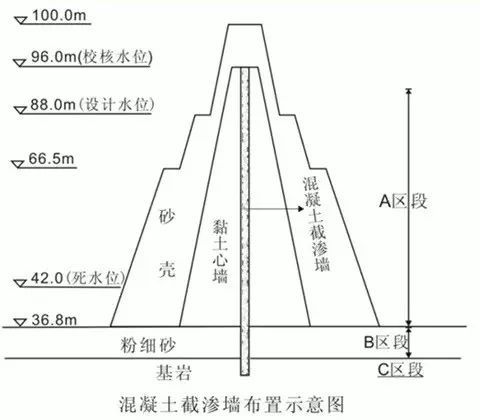

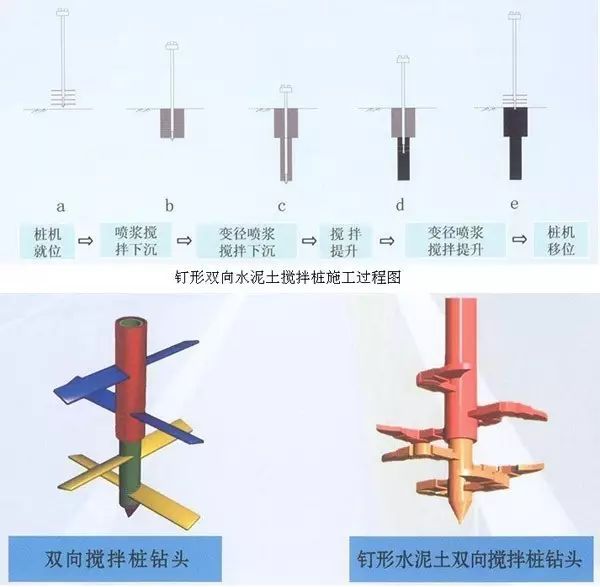

混凝土截渗墙是在地面上进行开槽(造孔)施工,在地基中以泥浆固壁,开凿成槽形孔或连锁桩柱孔,回填防渗材料,筑成具有防渗性能的地下连续墙。水泥土搅拌桩截渗技术是利用多头小直径深层搅拌机具把水泥浆喷入土体并搅拌形成水泥土,以水泥为固化剂,固化剂和土体之间发生物理化学反应,使土体固结成具有良好整体性、稳定性、不透水性,并具有一定强度的水泥土截渗墙,以达到截渗的目的。
优点:工程造价低,占地少,施工进度快。
缺点:截渗墙为地下隐蔽工程,施工工艺复杂,技术要求高,特别是在地基土层复杂时,施工中容易出现意想不到的问题,造成施工中断。混凝土截渗墙还容易出现槽壁坍塌、漏浆、墙体接缝有泥皮夹层、墙体槽间横向倾斜等技术难题,还有待于进一步分析研究。
四、垂直铺膜防渗技术
垂直铺膜防渗技术的施工顺序如下:首先,根据施工方面,利用垂直开凿机挖槽,确保开挖质量符合防渗膜的铺设要求,然后根据实际情况进行平整,保证防渗膜不被损害。第二步,在铺设防渗膜时应时刻保持谨慎,保障防渗膜的质量。由于防渗膜的质量较低,在铺设防渗膜时应轻拿轻放,不能用力过大;防渗膜的连接部位要符合要求,以缝合的方式稳固。铺设完成后压实膜顶和膜底,然后及时覆盖土面,避免防渗膜受到损坏。

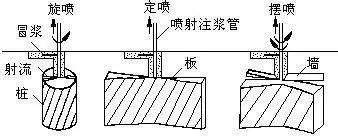

五、振冲防渗板墙技术
振冲防渗板墙技术主要用于土层疏松的水利建筑工程的施工中,振冲防渗透技术墙技术能够同时完成护槽、护堤等环境。在施工过程中,振动力将切头压入土层,进而保证周围土体被挤密压实,当土体符合施工要求后,再使用高压冲切水泥浆进行连续振动灌浆,对空位进行灌浆,待灌浆凝固后能够起到较好的防渗作用,能够对墙体进行有效补充,形成防渗水效果较好的防渗幕墙。
六、防渗膜的铺设技术
土工膜防渗是水利渠道工程中的重中之重,工程的防渗漏水平也成为了目前衡量水利渠道工程整体质量的主要指标。近年来,水利渠道工程中所采用的防渗方式主要为土工膜防渗,其通过对渠道的分段划分,结合边坡整修以及砂浆保护层抹面的方式实现对预制板铺砌的施工,并对流水施工进行有效的组织。在焊接的过程中,应当密切关注流水的方向变化,当流水方向为上游时,应当布置在上层,反之则布置在下层,有效实现对渗漏现象的防治。目前,针对土工膜的铺设通一般采取纵向铺设的方式,在土工膜的材料幅度有效结合的基础上,从根本上减少接缝,当铺设完成后,应当在监理部门验收合格后方可进行下一道工序。
